西晃山风能发电场建设项目(1-8月进度)
芷江侗族自治县人民政府
发布时间:
2015-09-02 10:18

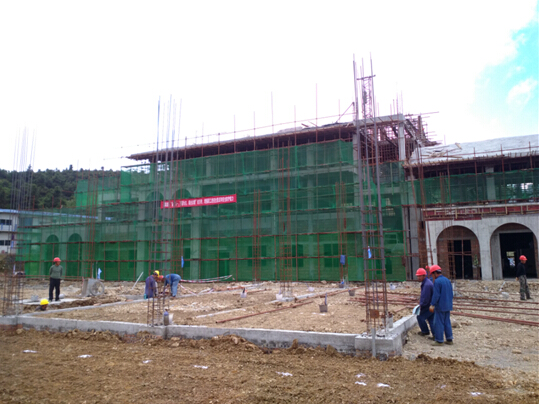

风能发电站(升压站施工现场)

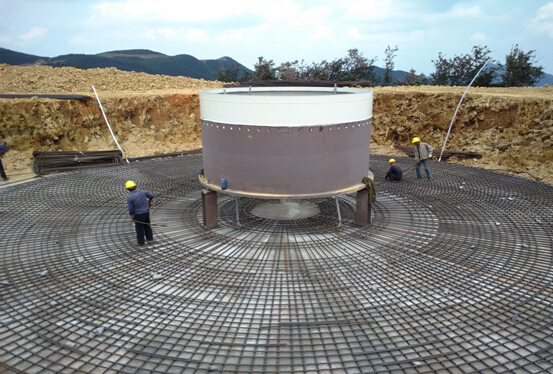

风机基础施工
项目进展情况:1-8月份完成投资18000万元。综合楼已封顶,正在进行室内外粉刷,SVG、消防水泵房等附属建筑计划本月封顶。厂区护坡山上部分加固完成,挡土墙修建、回填完成。厂区内环形道路完成垫层浇筑。升压站内110KV GIS、主变、35KV开关柜等主要电气一次设备基本完成安装,站内保护、通讯等二次设备已到货,正在进行安装。风机基础场坪完成22个,余#2、#6、#7,基坑机械开挖完成#18个余#2~#8共7个,其中#5开挖完成50%,基础浇筑完成#22,#23,#25,#26,#28共5个,钢筋绑扎#1基本完成,#21、#24正在绑扎。目前只有#1片叶片运输到达现场。
