西晃山风能发电场建设项目(1-9月进度)

芷江侗族自治县人民政府 发布时间: 2015-10-08 10:21

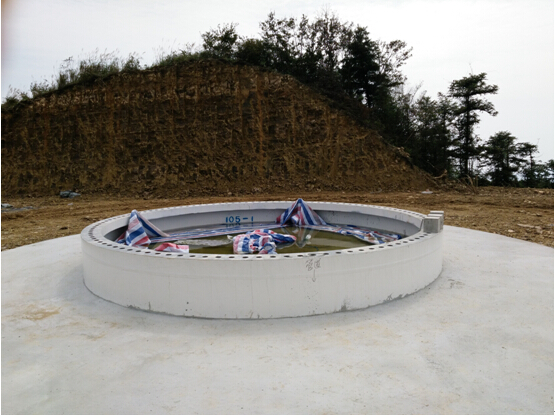

1-9月,完成投资20000万元。风机基础施工:场坪完成96%,基坑垫层60%,基础浇筑48%,回填完成32%。110kV升压站建筑完成80%。110kV升压站安装完成50%。风力发电机组:风机到货:塔筒套1节,桨叶2套,风机基础施工:场坪完成24个,基坑垫层15个,基础浇筑12个。回填完成8个。110kV升压站建筑:综合楼主体基本完成,屋顶防水完成,无功补偿框架浇筑完成,消防水泵房施工中,消防水池浇筑完成。110kV升压站安装:主变安装试验完成、GIS安装试验完成、开关柜安装完成、保护柜就位安装、接地变安装就位、电抗器安装就位、低压开关柜就位、避雷器安装就位、并联点容器就位、中性点隔离开关就位。
